该项目工程规模:变电部分--主变最终规模2×10MVA,本期规模 1×10MVA;35kV出线最终2回,本期2回(其中1回至天顺110kV变电站,1回备用);10kV出线最终8回,本期4回;10kV无功补偿电容器组暂按最终2×2004kVar,本期1×2004kVar配置。线路部分--本次线路全长15.21km,架空线路长14.8km,其中新建单回架空13.7km,利旧已建双回路铁塔右侧挂线单回架空线路1.1km,电缆线路长0.41km,新建杆塔53基。

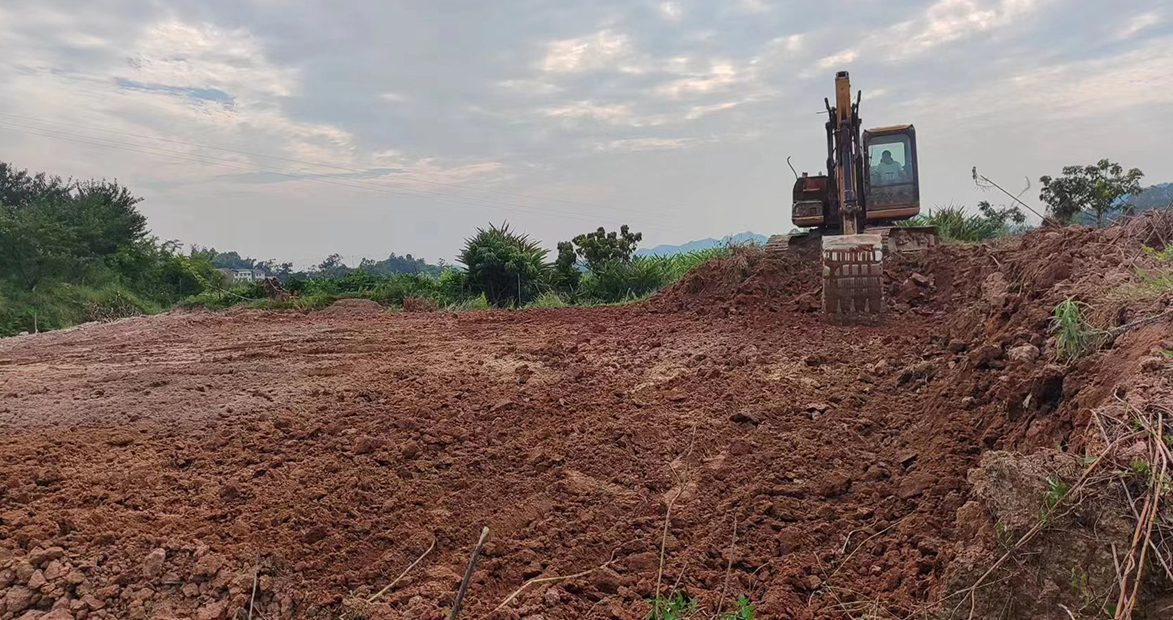

该项目由工程分公司负责完成,工期为作业期限的总日历天数为 180 天,预计2024年1季度建成交付投运。
